생산계획수립관리_충전
주간 생산계획 조회·셀 편집, 계획추가·엑셀등록, 확정/취소·일자변경, 집계현황, 인쇄.
① 주간 생산계획 보기·고치기
생산계획일자(기본 이번 주)를 조회해 날짜별 계획을 보고, 셀을 더블클릭해 수량·확인사항을 바로 고칩니다.
② 계획 추가·엑셀등록
[계획추가]로 한 건씩, [엑셀등록]으로 양식을 채워 한꺼번에 생산계획을 만듭니다.
③ 확정·일자변경·인쇄
[상태변경]으로 확정/취소하고, [일자일괄변경]이나 날짜 더블클릭으로 계획일을 옮기며, 체크한 계획을 [인쇄]합니다.
이 화면에서 확정한 계획만 생산계획관리에서 배합·충전 작업지시서를 발행할 수 있고, 원재료사용량산출현황도 여기 계획수량을 기준으로 산출합니다. 부서에 따라 보이는 열과 고칠 수 있는 열이 다릅니다 — 운영지원팀은 반제품수량·특이사항, 품질팀은 LOT NO.·특이사항만 고칠 수 있고, 생산관리팀은 전부 고칠 수 있습니다.
PART 1주간 생산계획 목록

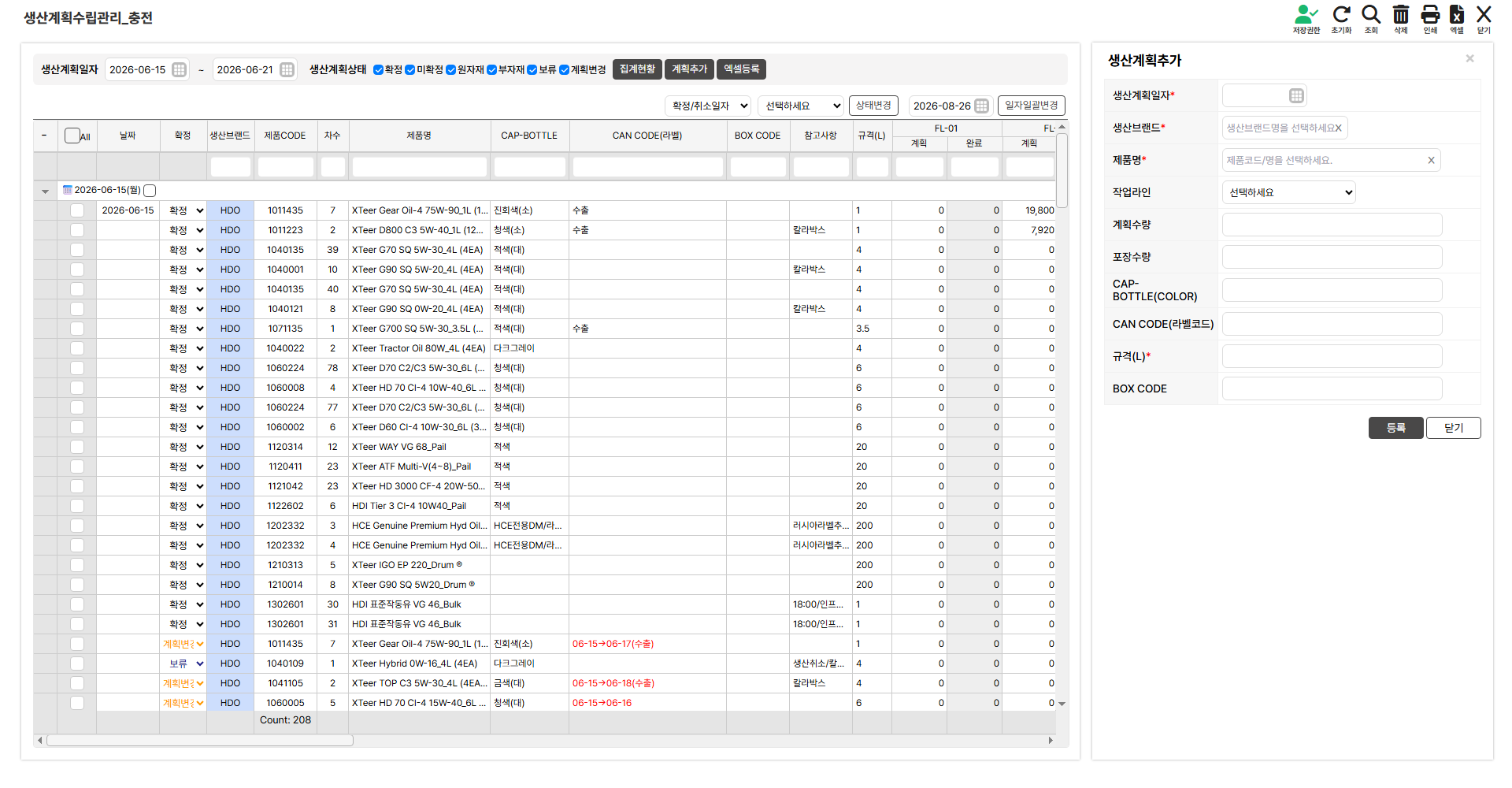

생산관리 메뉴에서 생산계획수립관리_충전을 엽니다. 생산계획일자는 이번 주 월~일로 채워져 있으니 상단 [조회]를 누릅니다.

- 1조회조건 — 생산계획일자 기간과 생산계획상태 체크(확정·미확정·원자재·부자재·보류·계획변경, 기본 전체)로 조회합니다.
· [숨김취소] — 부서별로 감춰진 열을 모두 펼칩니다. 다시 누르면 [항목숨김]으로 바뀌어 원래대로 감춥니다(처음부터 전체 열이 보이는 생산관리팀·배합팀에는 이 버튼이 없습니다).
· [집계현황] — 목록 위에 집계표를 펼칩니다(PART 2).
· [계획추가]·[엑셀등록] — 생산관리팀에게만 보입니다(PART 3·4). - 2상태변경·일자일괄변경 — 확정/취소일자에서 날짜를 고르고 상태를 고른 뒤 [상태변경]을 누르면 그 날짜의 계획 전체 상태가 바뀝니다. 날짜 대신 목록에서 계획을 체크하면 체크한 계획만 바뀝니다. 오른쪽 날짜를 정하고 [일자일괄변경]을 누르면 체크한 계획이 그 날짜로 옮겨집니다(이미 변경된 건·같은 날짜인 건은 제외하고 확인창에 건수를 알려줍니다).

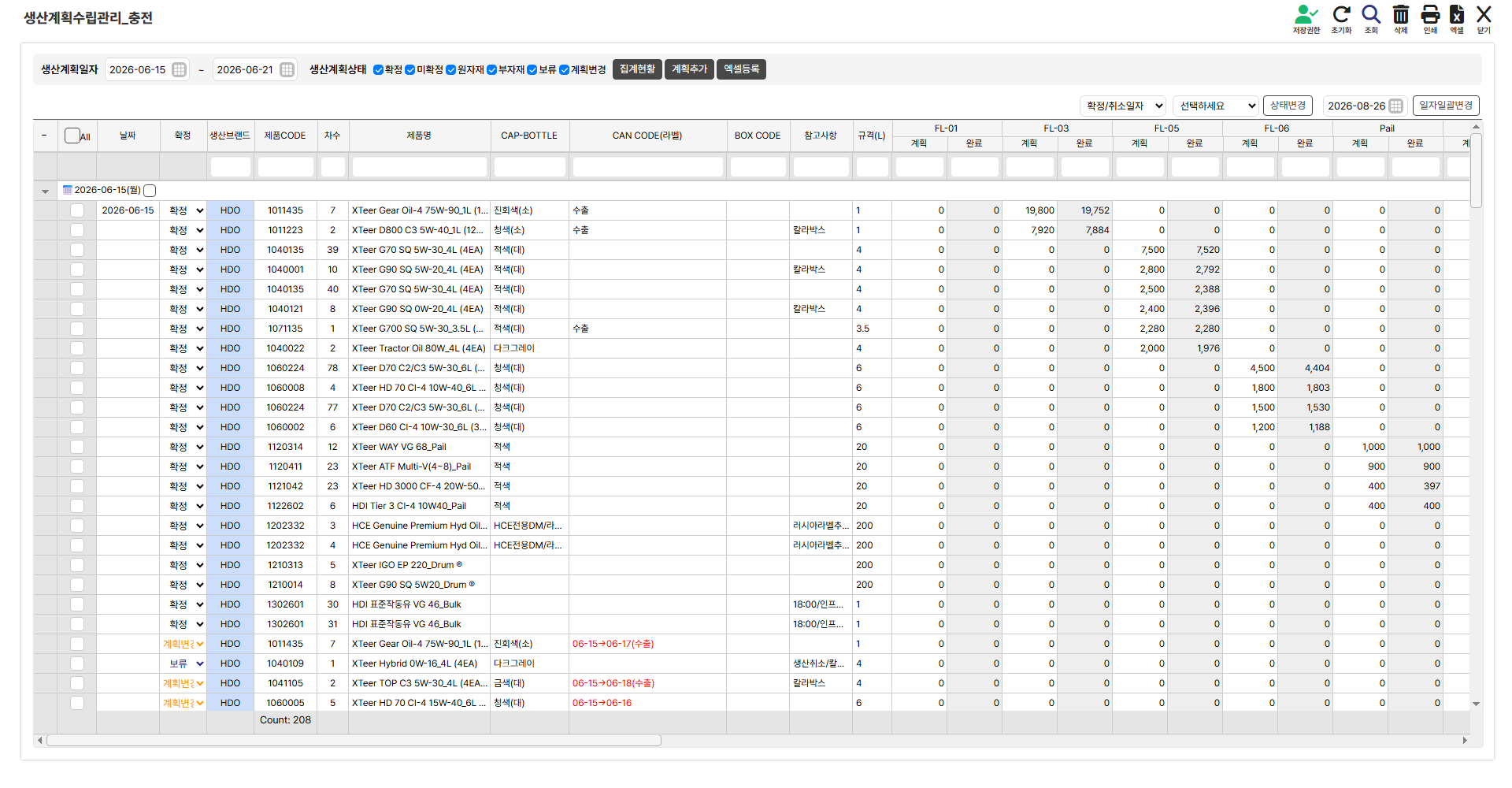

- 3생산계획 목록 — 날짜별로 묶인 계획 목록입니다. 생산브랜드는 브랜드별 색으로 표시됩니다.
· 체크박스 — 맨 왼쪽 열에서 계획을 체크합니다. 머리글의 All은 목록 전체를, 날짜 옆 체크박스는 그날 계획을 한꺼번에 체크합니다.
· 확정 드롭다운 — 바꾸는 즉시 그 계획의 상태가 저장됩니다.
· 고정 열 — 날짜·확정·생산브랜드·제품CODE·차수·제품명·CAP-BOTTLE·CAN CODE(라벨)·BOX CODE·참고사항·규격(L)은 가로로 스크롤해도 왼쪽에 고정됩니다.
· 주요 열 — 오른쪽으로 스크롤하면 라인별(FL-01·FL-03·…) 계획/완료, TOTAL,L, 계획수량(리터/EA·계획수량(EA)·포장수량·수량(DM/PL/BOX)), 완료수량(EA), 운영팀확인(반제품수량·특이사항), 품질팀확인(LOT NO.·특이사항), 입고예정일(라벨·박스·캔·Pail/Drum·거래처·비고), 최종확정상태(수정일·수정자)가 이어집니다.
· 셀 편집 — 셀을 더블클릭해 고치고 다른 곳을 클릭하면 즉시 저장됩니다. 라인별 계획/완료와 반제품수량은 숫자만 됩니다.
· 특이사항 더블클릭 — 메모 창이 열립니다. [저장]을 누르면 확인창을 거쳐 저장되고, [초기화]는 원래 내용으로 되돌립니다.
· 제품CODE 더블클릭 — 그 제품·차수의 계획 이력이 새 탭으로 열립니다.
· 날짜 셀 더블클릭 — 계획일 변경 패널이 열립니다(PART 3 아래 참고).
· 머리글 왼쪽 [-] — 날짜 그룹을 모두 접고, [+]로 다시 펼칩니다. - 4[인쇄] — 체크한 계획을 가로 인쇄(전체 항목) 또는 세로 인쇄(일일계획) 양식으로 인쇄용 창에 띄웁니다(A3).
- 5[삭제] — 체크한 계획을 지웁니다. 확정된 계획이나 계획변경이 진행된 건은 "삭제할 수 없습니다" 안내가 뜹니다.
- 6[엑셀] — 현재 목록(숨긴 열 제외)을 엑셀로 내려받습니다.
확정된 계획은 참고사항과 라인별 완료 수량만 고칠 수 있습니다. 다른 값을 고치려면 상태를 미확정으로 되돌린 뒤 수정하세요. 계획변경 상태인 건(계획일이 바뀐 원본)은 체크와 참고사항 외에는 고칠 수 없습니다 — 옮겨진 새 날짜의 계획을 고치세요. 부서 권한이 없는 열을 고치면 "수정 권한이 없습니다"와 함께 원래 값으로 돌아갑니다. 셀 편집 중 Esc를 누르면 고치기 전 값으로 돌아갑니다.
PART 2집계현황

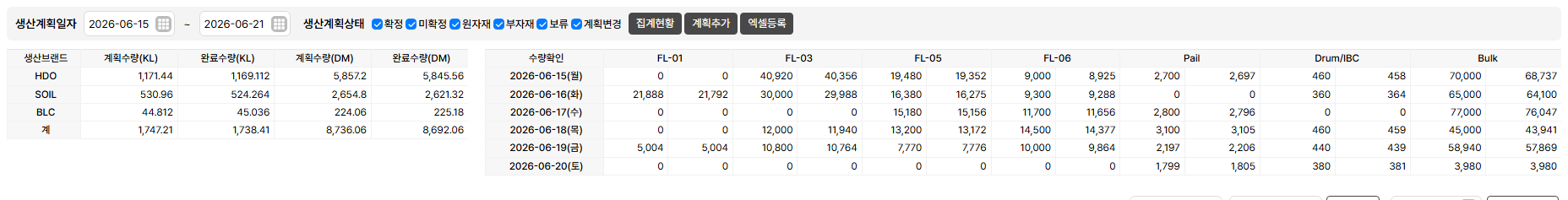

- 1[집계현황] — 누르면 조회조건 아래에 집계표가 펼쳐지고 목록은 그만큼 줄어듭니다. 다시 누르면 접힙니다. 조회한 기간이 그대로 집계 대상입니다.
- 2집계표 — 왼쪽은 생산브랜드별 계획수량·완료수량(KL·DM)과 합계, 오른쪽은 일자별 라인별 계획·완료 수량입니다. 조회 전에는 "조회 후 표시됩니다"라고만 나옵니다.
PART 3계획추가 패널

- 1[계획추가] — 오른쪽에 생산계획추가 패널이 열립니다. 다시 누르거나 패널의 ×·[닫기]를 누르면 닫힙니다.
- 2생산계획추가 입력표 — 생산계획일자·생산브랜드·제품명·규격(L)은 필수입니다. 생산브랜드를 먼저 고르고 제품명 칸을 클릭해 제품을 고르면 CAP-BOTTLE(COLOR)·CAN CODE(라벨코드)·규격(L)·BOX CODE·포장수량이 제품정보에서 채워집니다. 작업라인과 계획수량을 넣으면 그 라인의 계획 수량으로 등록됩니다.
- 3[등록]·[닫기] — [등록]은 확인창을 거쳐 계획을 만들고 목록을 다시 조회합니다(새 계획은 미확정 상태). [닫기]는 입력을 버리고 패널을 닫습니다.
계획일자를 바꾸려면 목록에서 그 계획의 날짜 셀을 더블클릭하세요(생산관리팀, 미확정 건만 — 확정 건은 "생산계획 확정 시 수정할 수 없습니다", 계획변경 건은 "계획 변경이 진행된 건입니다" 안내가 뜹니다). 이 패널이 열리고 맨 아래 생산계획변경일자 칸이 나타나며, 날짜를 넣고 [등록]하면 새 날짜에 계획이 복사되고 원본은 "계획변경" 상태가 되어 CAN CODE 칸에 변경 내역이 적힙니다. 생산계획이 바뀌면 품질팀에 카카오 알림톡이 발송되도록 되어 있습니다.

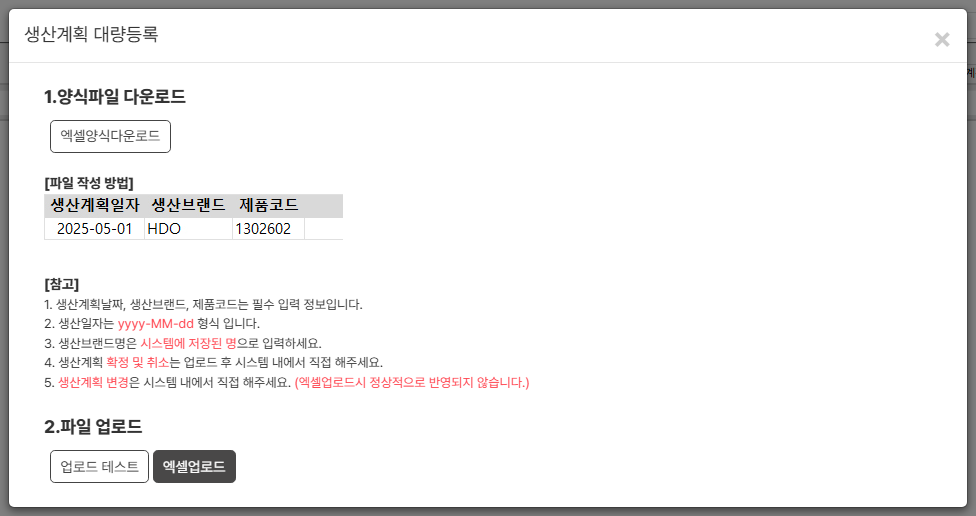

PART 4엑셀등록 창

- 1[엑셀양식다운로드] — 생산계획 업로드 양식(생산계획일자·생산브랜드·제품코드)을 내려받습니다.
- 2참고 — 세 항목이 필수이고, 날짜는 yyyy-MM-dd 형식, 생산브랜드명은 시스템에 저장된 이름 그대로여야 합니다. 확정·취소와 계획 변경은 업로드 후 화면에서 직접 합니다.
- 3[업로드 테스트]·[엑셀업로드] — [업로드 테스트]는 파일을 고르면 실제 등록 없이 양식 검사 결과만 보여주므로 먼저 눌러 보세요. [엑셀업로드]는 파일을 고르면 확인창이 뜨고, 확인하면 등록한 뒤 결과창에 성공·실패 건수를 보여줍니다.
상단에 저장권한 표시가 없는 사용자는 계획추가·엑셀등록·상태변경 버튼이 보이지 않고 셀도 고칠 수 없어 조회만 할 수 있습니다.
부록자주 묻는 질문
- 열이 몇 개 안 보입니다.
부서별로 불필요한 열이 감춰져 있습니다. 조회조건 옆 [숨김취소]를 누르면 전체 열이 나옵니다(생산관리팀·배합팀은 처음부터 전부 보여 버튼이 없습니다).
- 수량 셀에 계산식을 넣을 수 있나요?
라인별 계획/완료 셀에는 현재값+100처럼 계산식을 넣을 수 있습니다(더하기·빼기·곱하기(x 또는 ×)·나누기(÷)와 괄호). "현재값"이라고 쓰면 고치기 전 값으로 바뀌어 계산되고, 계산된 결과가 저장됩니다. 반제품수량 셀은 식 없이 숫자만 넣습니다.
- 한 계획을 다른 날로 옮겼는데 원래 줄이 남아 있습니다.
정상입니다. 원본은 "계획변경" 상태로 남아 이력이 되고, 새 날짜에 계획이 생깁니다. 새 계획을 삭제하면 원본을 다시 고칠 수 있습니다.
